Définitions : chemin critique, dépendances et méthode
Dans le contexte plus large de la gestion de projet, la méthode du chemin critique est un outil précieux pour planifier les tâches et gérer les ressources. En représentant les activités essentielles dans une séquence unique – le chemin critique – vous pouvez suivre les dépendances, anticiper les risques et définir des échéances réalistes.
Qu’est-ce que le chemin critique d’un projet ?
Le chemin critique est la plus longue chaîne de tâches essentielles qui doivent être terminées à temps pour que le projet soit achevé. Ensemble, ces tâches définissent la durée totale de votre projet. Si l’une de ces activités critiques est retardée, c’est tout le projet qui prend du retard.
L’identification du chemin critique vous aide à :
- estimer avec précision la durée globale du projet,
- repérer les dépendances, les contraintes de ressources et les risques,
- hiérarchiser les tâches et établir des plannings réalistes.
Que sont les dépendances en gestion de projet ?
Les dépendances (ou dépendances de tâches) définissent la relation entre les différentes activités d’un projet – quelles tâches doivent commencer ou se terminer avant que d’autres puissent débuter. Elles sont essentielles pour planifier les budgets, les calendriers, les ressources et les risques.
Les quatre principaux types sont :
- Fin–Début (FD) : La tâche A doit être terminée avant que la tâche B puisse commencer. Exemple : un produit ne peut pas être fabriqué tant que le design n’a pas été approuvé.
- Début–Début (DD) : La tâche A doit avoir commencé avant que la tâche B puisse démarrer. Exemple : la révision d’un texte ne peut pas commencer tant que le brouillon n’existe pas.
- Fin–Fin (FF) : La tâche B ne peut pas être terminée tant que la tâche A ne l’est pas. Exemple : un serveur ne peut pas finir de servir tant que le cuisinier n’a pas terminé les plats.
- Début–Fin (DF) : La tâche A ne peut pas se terminer tant que la tâche B n’a pas commencé. Exemple : l’équipe du matin dans un hôtel ne peut terminer son service que lorsque l’équipe du soir a pris le relais.
Qu’est-ce que la méthode du chemin critique ?
La méthode du chemin critique est une technique de planification qui permet d’identifier les tâches les plus importantes, leurs dépendances et leur durée. Développée dans les années 1950 pour réduire les inefficacités coûteuses en matière de planification, elle produit un diagramme de réseau qui illustre la durée minimale nécessaire pour achever un projet.
Les principaux concepts de la méthode du chemin critique sont :
- Date de début au plus tôt (DDT) : le moment le plus précoce où une tâche peut commencer.
- Date de début au plus tard (DDL) : le dernier moment possible pour démarrer une tâche sans retarder le projet.
- Date de fin au plus tôt (DFT) : le moment le plus précoce où une tâche peut être terminée.
- Date de fin au plus tard (DFL) : le dernier moment possible pour terminer une tâche sans retarder le projet.
- Marge (ou flottement) : le temps pendant lequel une tâche peut être retardée sans affecter le calendrier global.
Les tâches du chemin critique n’ont aucune marge. Les tâches non critiques disposent souvent d’une certaine flexibilité – utile pour équilibrer les ressources.
Pourquoi utiliser la méthode du chemin critique ?
La méthode du chemin critique donne aux chefs de projet clarté et contrôle sur des initiatives complexes. Ses avantages incluent :
- Visualiser les dépendances : les diagrammes montrent les relations entre les tâches et leurs priorités.
- Éviter les retards : en se concentrant sur les tâches critiques, vous maintenez le projet sur la bonne voie.
- Améliorer l’organisation : les grands projets sont décomposés en étapes plus gérables.
- Accroître l’efficacité : les ressources sont affectées là où elles comptent le plus.
- Calculer la marge : comprendre quelle flexibilité est disponible pour les tâches non critiques.
- Mieux planifier l’avenir : comparer les prévisions avec les résultats réels pour améliorer la planification future.
Exemples d’analyse du chemin critique
Pour rendre le concept plus concret, voici trois exemples de diagrammes du chemin critique. Chacun illustre comment cette méthode aide les chefs de projet à visualiser les dépendances, identifier les goulets d’étranglement et planifier les calendriers plus efficacement.

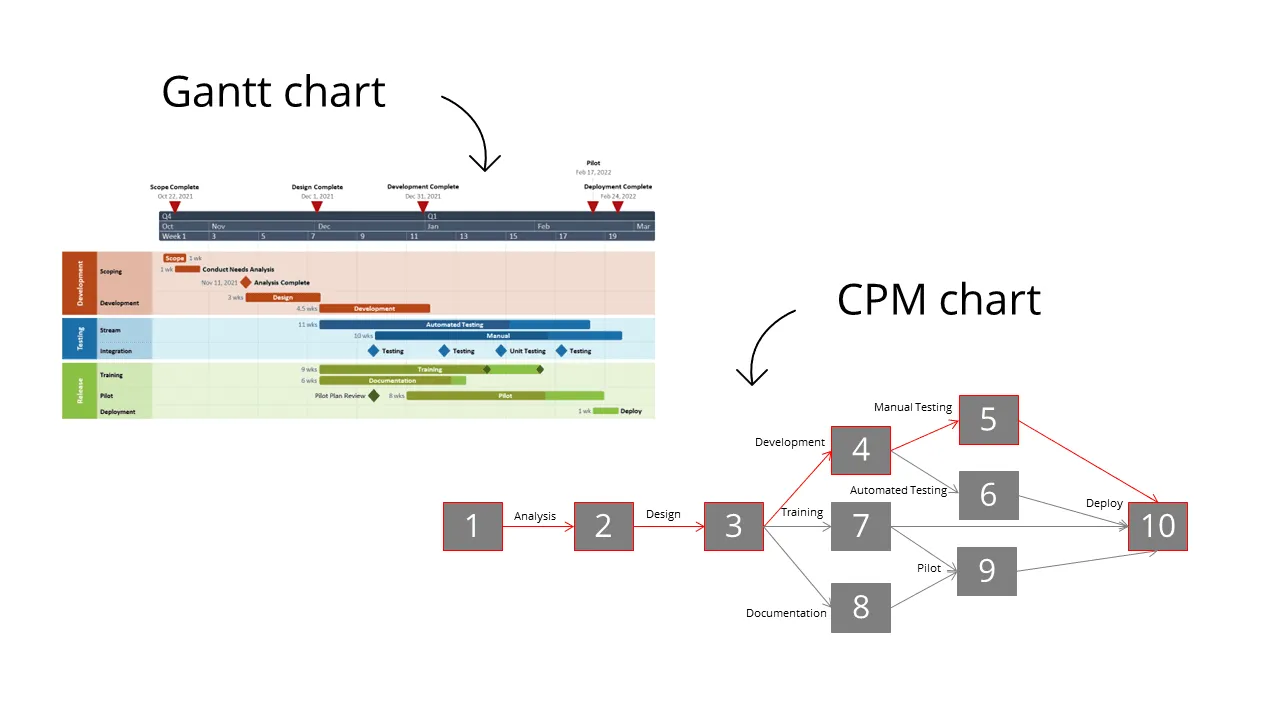

Calendrier avec chemin critique – Exemple 1
Ce calendrier montre sept tâches disposées en séquence. Les barres rouges mettent en évidence le chemin critique – les tâches qui déterminent directement la date de fin du projet. On remarque que le prototypage et les tests d’intégration ne figurent pas sur le chemin critique. Cela signifie qu’ils disposent d’une certaine flexibilité : ils peuvent être retardés sans impacter la date globale de livraison. En pratique, cela aide les chefs de projet à savoir où ils peuvent réaffecter des ressources en toute sécurité si nécessaire.
Diagramme du chemin critique – Exemple 2
Ce diagramme met en évidence les dépendances entre les tâches. Il montre quelles activités doivent se dérouler dans un ordre précis et lesquelles peuvent être réalisées en parallèle. Bien qu’il existe plusieurs chemins possibles du début à la fin, seul le chemin 3 est critique, car il définit la durée minimale nécessaire à l’achèvement du projet. Pour les chefs de projet, cette vue est précieuse : elle indique où les travaux peuvent se chevaucher, où les retards seraient les plus dommageables et où il existe une marge de flexibilité.
Diagramme du chemin critique – Exemple 3
Ici, la méthode du chemin critique est appliquée à la construction d’une maison. Chaque case représente une tâche et sa durée, tandis que les flèches rouges relient les activités qui forment le chemin critique. Cet exemple – inspiré d’un article de la Harvard Business Review – montre comment la méthode s’adapte à de grands projets concrets : même dans un chantier complexe avec de nombreux intervenants, elle met en évidence la séquence des activités essentielles qui doivent être achevées à temps pour que l’ensemble du projet reste sur la bonne voie.
Trouver le chemin critique d’un projet
La méthode la plus efficace pour identifier et illustrer le chemin critique consiste à créer un diagramme du chemin critique. Ce diagramme visuel de gestion de projet montre quelles tâches dépendent des autres avant de pouvoir commencer et lesquelles peuvent s’exécuter en parallèle. Même s’il existe souvent plusieurs chemins possibles vers l’achèvement du projet, un seul définit la durée minimale globale – c’est le chemin critique.
Voici les étapes clés pour déterminer le chemin critique d’un projet :
- Lister les activités – Commencez par élaborer une structure de répartition du travail (SRT) qui identifie toutes les activités nécessaires à la réalisation du projet. Une SRT complète garantit qu’aucune tâche n’est oubliée.
- Identifier les dépendances – À partir de la SRT, définissez comment les activités sont liées. Quelles tâches doivent se terminer avant que d’autres commencent ? Lesquelles peuvent s’exécuter en parallèle ? Ces dépendances constituent la base de votre chemin critique.
- Créer un diagramme de réseau – Transformez la SRT en un organigramme d’activités. Utilisez des cases pour représenter les tâches et des flèches pour illustrer les dépendances. Une fois terminé, ce diagramme devient l’ossature de votre calendrier.
- Estimer la durée des tâches – Attribuez à chaque activité des dates de début et de fin réalistes. Utilisez des données historiques, l’avis d’experts ou les retours de l’équipe pour éviter de sous-estimer ou surestimer les durées.
- Calculer le chemin critique – Additionnez les durées des tâches dans chaque séquence possible d’activités. Le chemin le plus long détermine le temps minimum d’achèvement du projet. En option, calculez la marge (ou flottement) pour mesurer la flexibilité.
- Formule : Marge = Date de début au plus tard – Date de début au plus tôt.
- Les tâches sur le chemin critique n’ont aucune marge.
- Mettre à jour le chemin critique – Les projets évoluent. À mesure que les activités progressent ou changent, révisez votre diagramme de réseau pour refléter la situation actuelle. Cela permet de garder le calendrier précis et les parties prenantes alignées.
Pour plus d’exemples et un guide détaillé étape par étape, consultez notre article dédié sur la manière de trouver le chemin critique d’un projet.
Comment choisir le meilleur logiciel de chemin critique
Dans les années 1950, les chefs de projet calculaient le chemin critique à la main – un processus long et sujet aux erreurs. Aujourd’hui, les logiciels modernes facilitent grandement la visualisation des dépendances, l’estimation des durées et l’ajustement des calendriers en temps réel.
Lors du choix d’un logiciel de chemin critique, privilégiez les outils de gestion de projet qui offrent les fonctionnalités suivantes :
- Dépendances : le logiciel doit permettre de relier facilement les tâches interdépendantes afin que les goulets d’étranglement soient visibles avant de ralentir l’avancement.
- Fonctionnalité de diagramme de Gantt : la planification et l’ordonnancement doivent se faire en un seul endroit. Un bon outil génère automatiquement un calendrier de projet avec tâches, dates et durées.
- Planification prévisionnelle vs. réelle : enregistrez les plans initiaux et comparez-les aux résultats réels pour repérer rapidement les écarts.
- Tableaux de bord : des vues globales de la performance du projet offrent une clarté immédiate aux parties prenantes.
- Mises à jour en temps réel : la possibilité d’ajuster les calendriers à mesure que les plans évoluent garantit que vous ne travaillez jamais avec des données obsolètes.
Pour un aperçu détaillé des logiciels qui remplissent tous ces critères, consultez notre comparatif des 6 meilleurs outils d’analyse du chemin critique.
Modèles gratuits de chemin critique
Déterminer le chemin critique peut être chronophage, mais vous n’avez pas besoin de repartir de zéro. Grâce à nos modèles gratuits et réutilisables de la méthode du chemin critique, vous gagnez du temps, optimisez votre gestion de projet et disposez de visuels professionnels à présenter en toute confiance.
En personnalisant ces exemples préformatés, vous pouvez :
- voir quelles tâches ont le plus grand impact sur votre calendrier,
- afficher les livrables dans un format clair et facile à suivre,
- identifier et suivre plus efficacement les dépendances,
- mettre à jour instantanément votre calendrier à mesure que les tâches progressent ou que les plans évoluent,
- donner aux dirigeants et aux parties prenantes une vue claire de l’avancement et des priorités.
Foire aux questions
Voici les réponses à quelques-unes des questions les plus courantes liées à la méthode du chemin critique.
Le chemin critique est la plus longue séquence de tâches essentielles qui détermine la date d’achèvement d’un projet. Si l’une de ces activités est retardée, c’est l’ensemble du projet qui prend du retard.

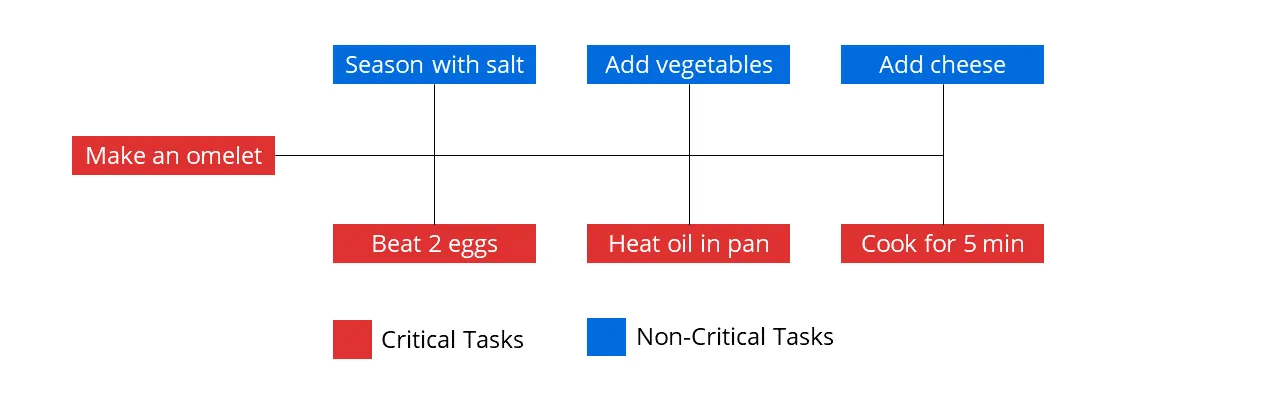

Un exemple simple : la préparation d’une omelette. Le chemin critique comprendrait :
- Battre les œufs.
- Chauffer la poêle et ajouter du beurre/de l’huile.
- Cuire les œufs pendant 5 minutes.
D’autres étapes – comme assaisonner ou ajouter du fromage – peuvent améliorer le résultat mais ne sont pas essentielles. Si elles sont omises ou retardées, l’omelette est quand même réalisée. La séquence de base ci-dessus constitue le chemin critique de ce projet.
La première et la plus importante étape de la méthode du chemin critique consiste à lister toutes les activités du projet – souvent à l’aide d’une structure de répartition du travail (SRT). Sans cet inventaire, il est impossible de cartographier les dépendances, de calculer les durées ou d’identifier le véritable chemin critique.
Les dépendances (ou dépendances de tâches) décrivent comment les activités sont liées entre elles. Pour les définir, posez-vous les questions suivantes :
- Quelle tâche doit se terminer avant qu’une autre commence ?
- Quelles tâches doivent commencer en même temps ?
- Quelles tâches s’exécutent en parallèle ou suivent directement d’autres ?
De ces questions découlent quatre types de dépendances.
La méthode du chemin critique et les diagrammes de Gantt montrent tous deux les dépendances entre tâches, mais ils servent à des fins différentes.
Méthode du chemin critique
- Cartographie les chemins critiques et non critiques.
- Calcule la durée totale du projet.
- Utilise un diagramme de réseau avec des cases reliées.
- Se concentre sur la logique et la séquence, pas sur les ressources ou l’échelle de temps.
Diagramme de Gantt
- Visualise l’avancement des tâches sur une chronologie.
- Utilise des barres horizontales pour représenter les activités.
- Indique les ressources affectées à chaque tâche.
- Met l’accent sur la planification plutôt que sur la séquence.
De nombreux chefs de projet utilisent les deux conjointement : la méthode du chemin critique pour la logique, et le diagramme de Gantt pour la planification et la communication.
La méthode du chemin critique est largement appliquée dans des secteurs tels que :
- La construction, où un livrable unique (par ex. un bâtiment achevé) dépend de centaines de tâches interconnectées.
- Les grands projets complexes, où le suivi des dépendances serait autrement écrasant.
Cependant, elle est moins efficace pour les projets comportant une forte incertitude – lorsque l’objectif final n’est pas clairement défini ou que les moyens pour l’atteindre restent flous. Dans de tels cas, il est préférable de recourir à des approches issues de l’Agile (comme Scrum ou Kanban), mieux adaptées à l’incertitude et à l’itératif.
Pour des exemples pratiques montrant comment différents types de projets peuvent appliquer la méthode, consultez notre article de blog sur les cas d’usage du chemin critique.
Le calcul de la méthode du chemin critique comprend généralement six étapes :
- Lister toutes les activités du projet (livrables).
- Définir les dépendances entre les tâches.
- Créer un diagramme de réseau.
- Estimer la durée des tâches.
- Identifier le chemin le plus long des activités dépendantes.
- Mettre à jour le diagramme en continu à mesure que le projet progresse.
Pour une explication détaillée de chacune de ces étapes, consultez notre guide sur la façon de calculer le chemin critique.
Pour gagner du temps, vous pouvez également utiliser un logiciel dédié. Des outils comme Office Timeline, un module complémentaire léger pour PowerPoint, génèrent automatiquement des diagrammes clairs et précis du chemin critique, que vous pouvez mettre à jour en quelques secondes et intégrer directement dans vos présentations pour les parties prenantes.
